池町川第二放水路(仮称)関連工事を行っています!
本県では、金丸川・池町川流域の度重なる浸水被害の軽減を目的として、「金丸川・池町川浸水対策重点地域緊急事業」に取り組んでいます。この事業の一つとして池町川第二放水路(仮称)関連工事を行っています。

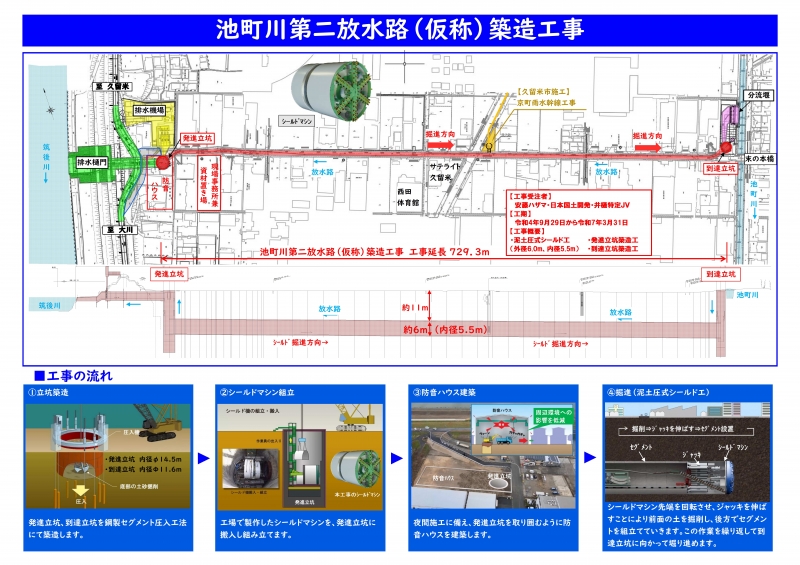

このうち、地下放水路本体の工事は令和7年3月に完成し、現在は、流入施設築造工事、流出施設築造工事などを進めています。

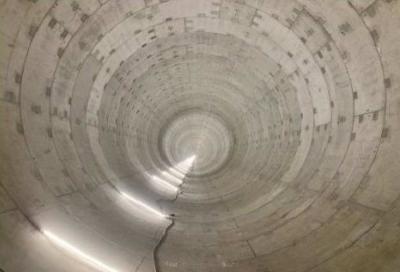

(完成した地下放水路)
令和8年の梅雨時期には地下放水路の本格運用を行う予定です。

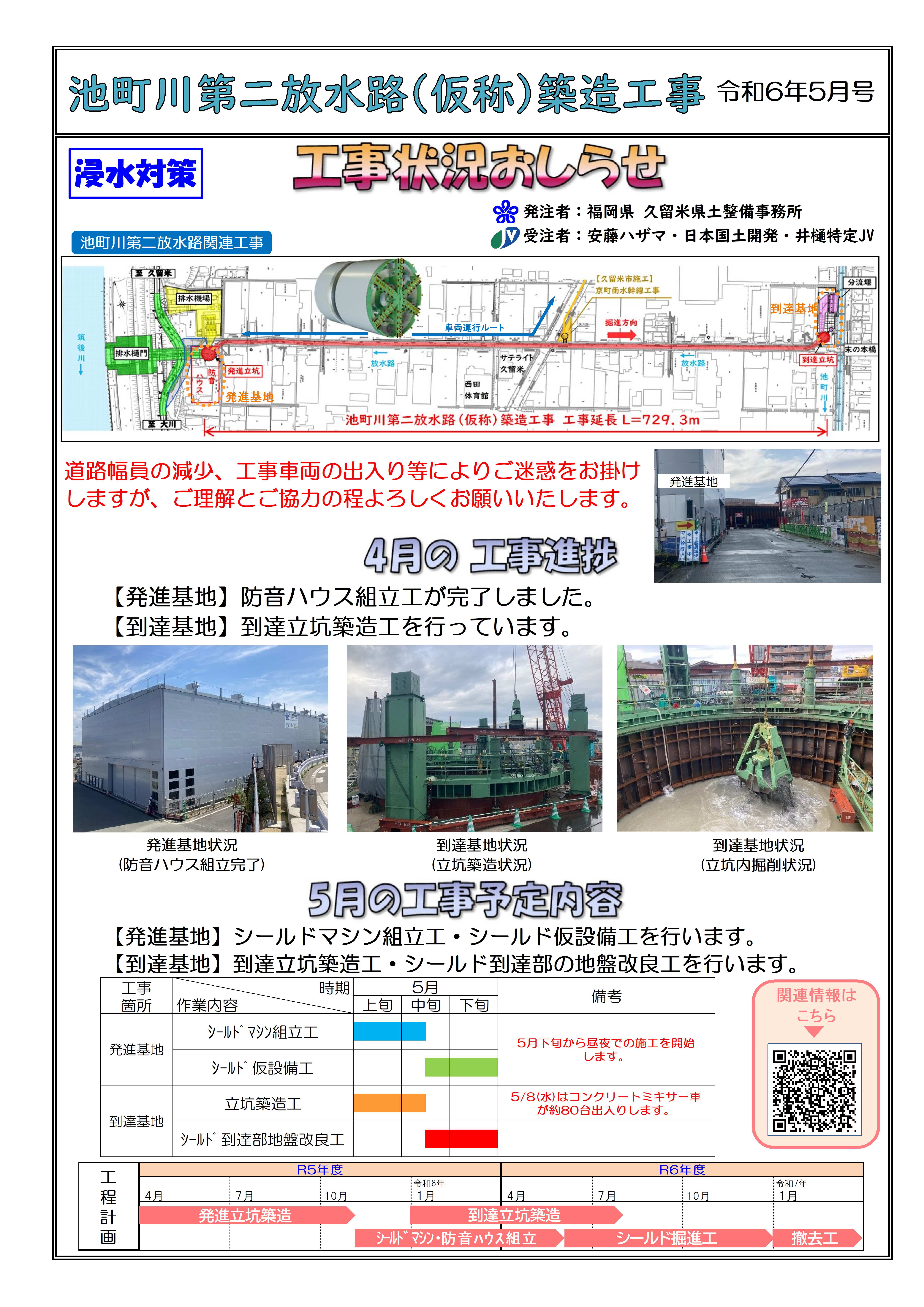

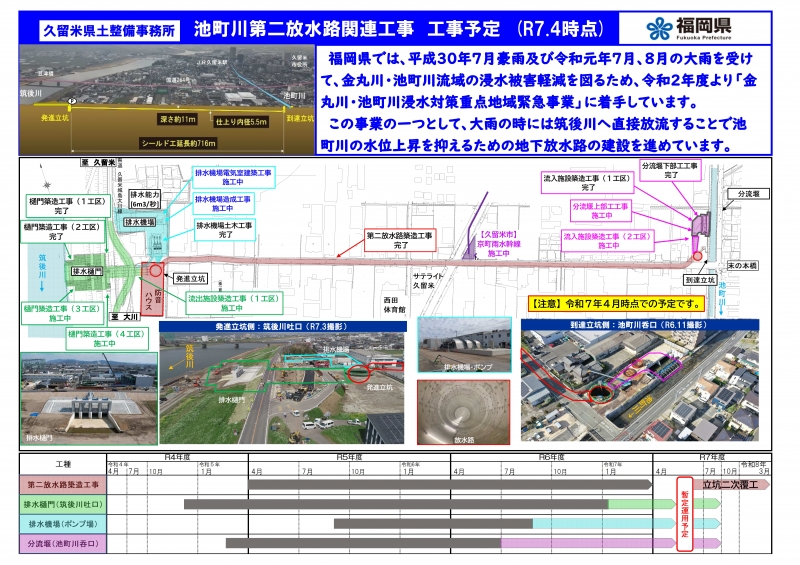

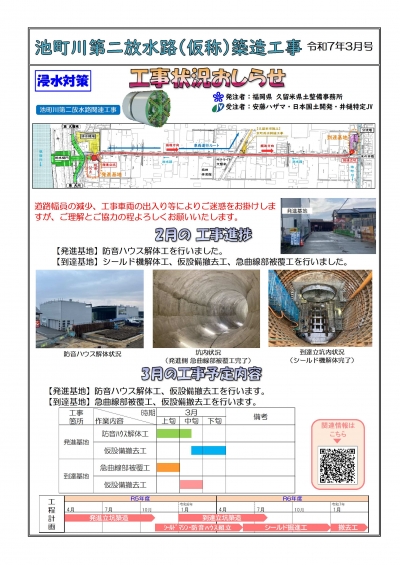

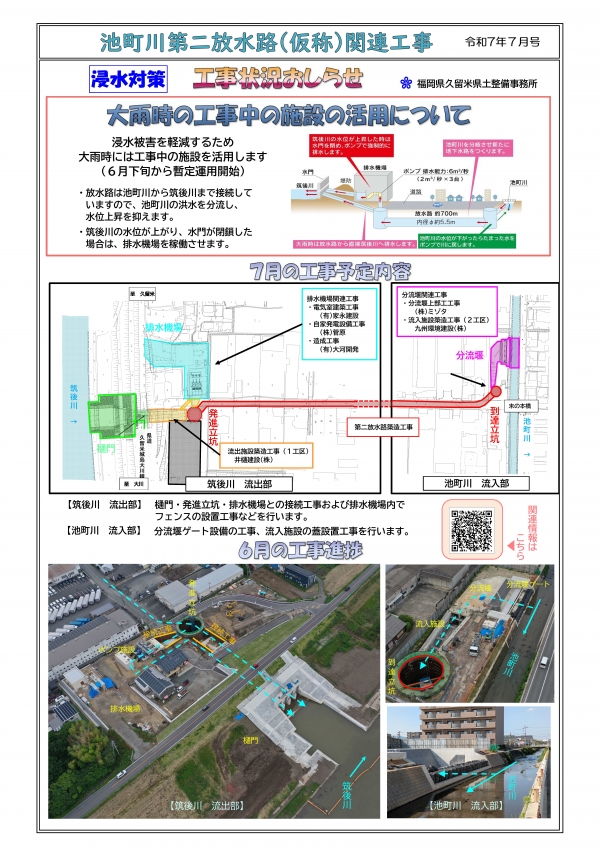

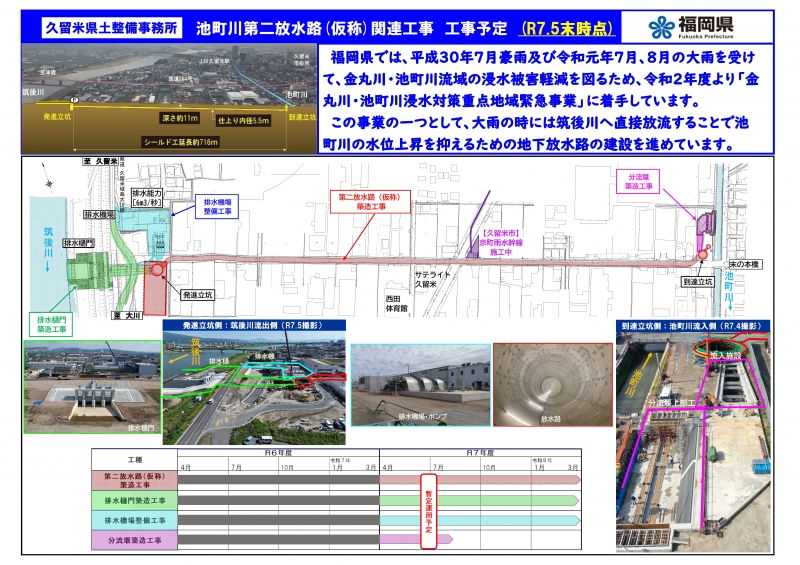

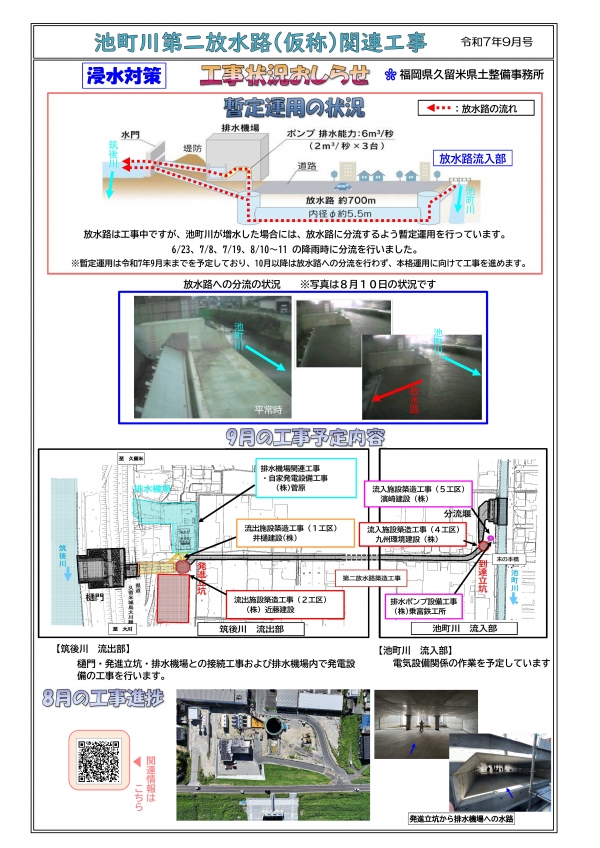

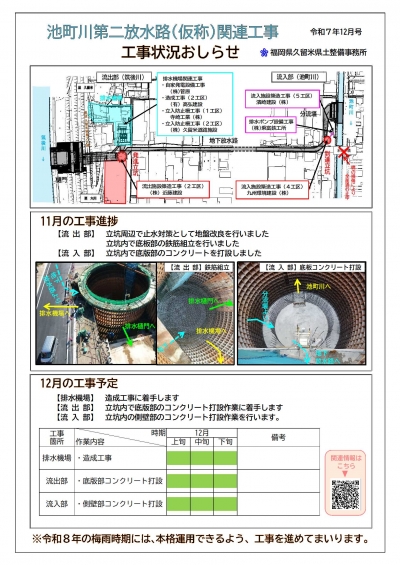

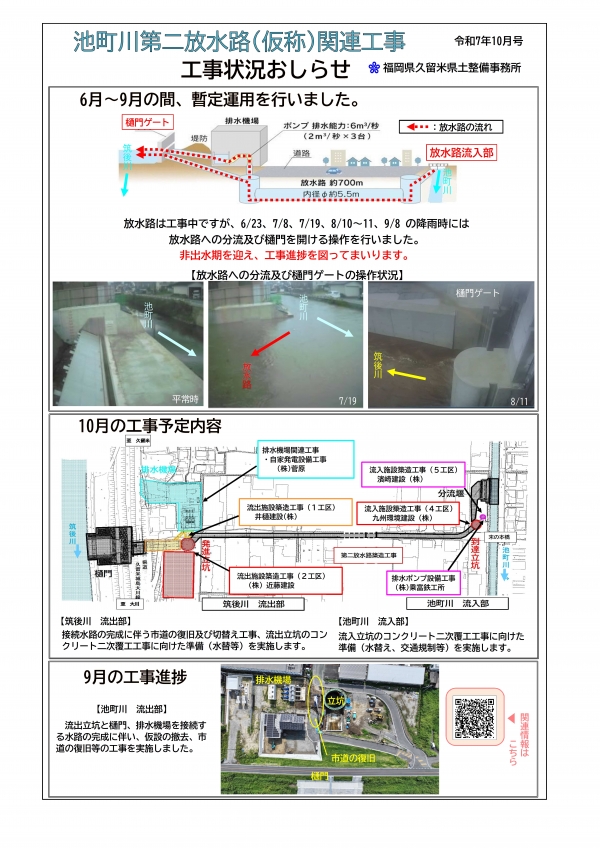

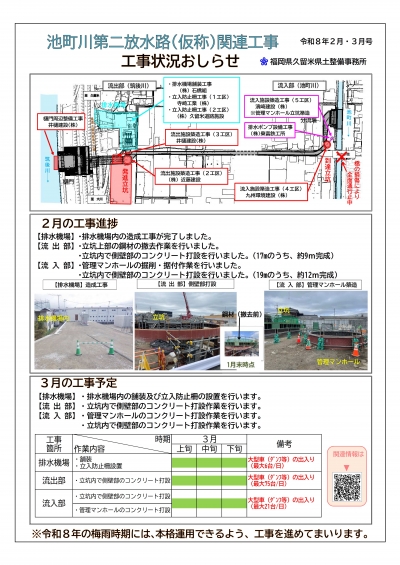

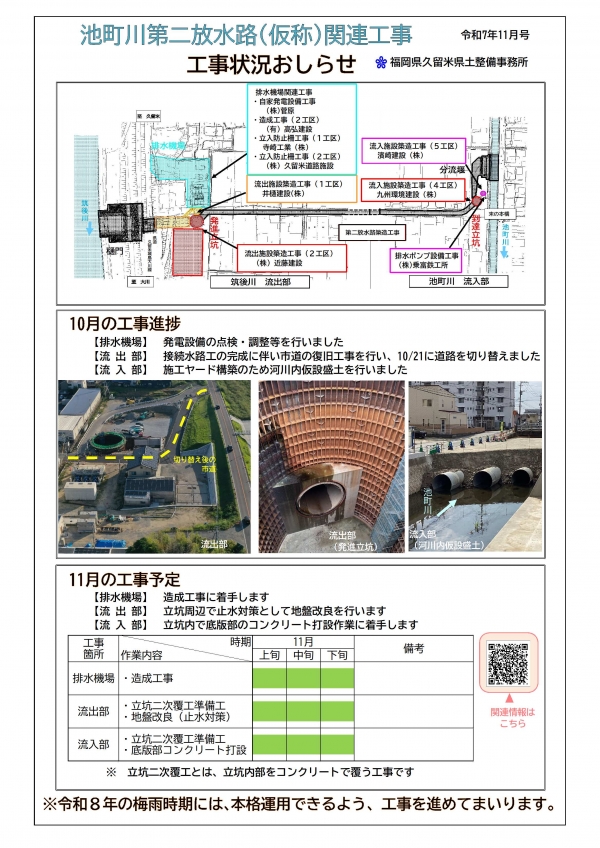

本工事の進捗状況を「池町川第二放水路(仮称)関連工事お知らせ」として、毎月更新しています。

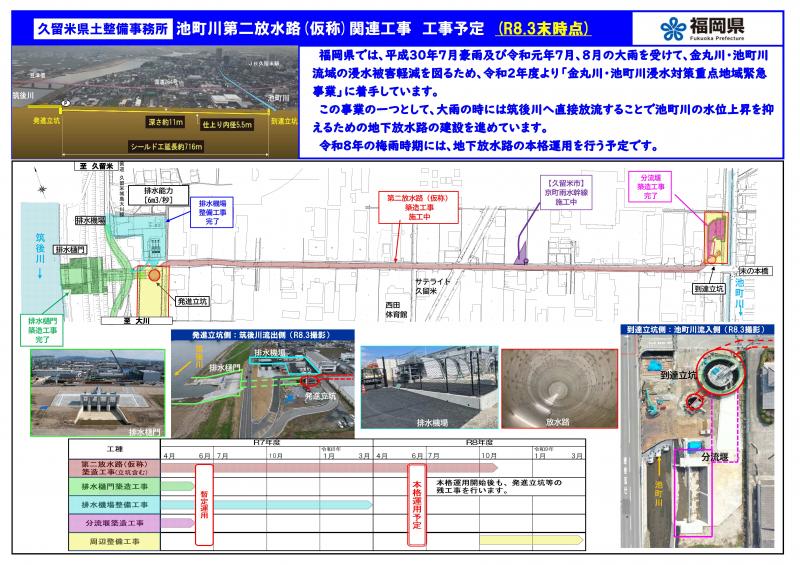

●「金丸川・池町川浸水対策重点地域緊急事業」の概要

●池町川第二放水路(仮称)関連工事 工事予定

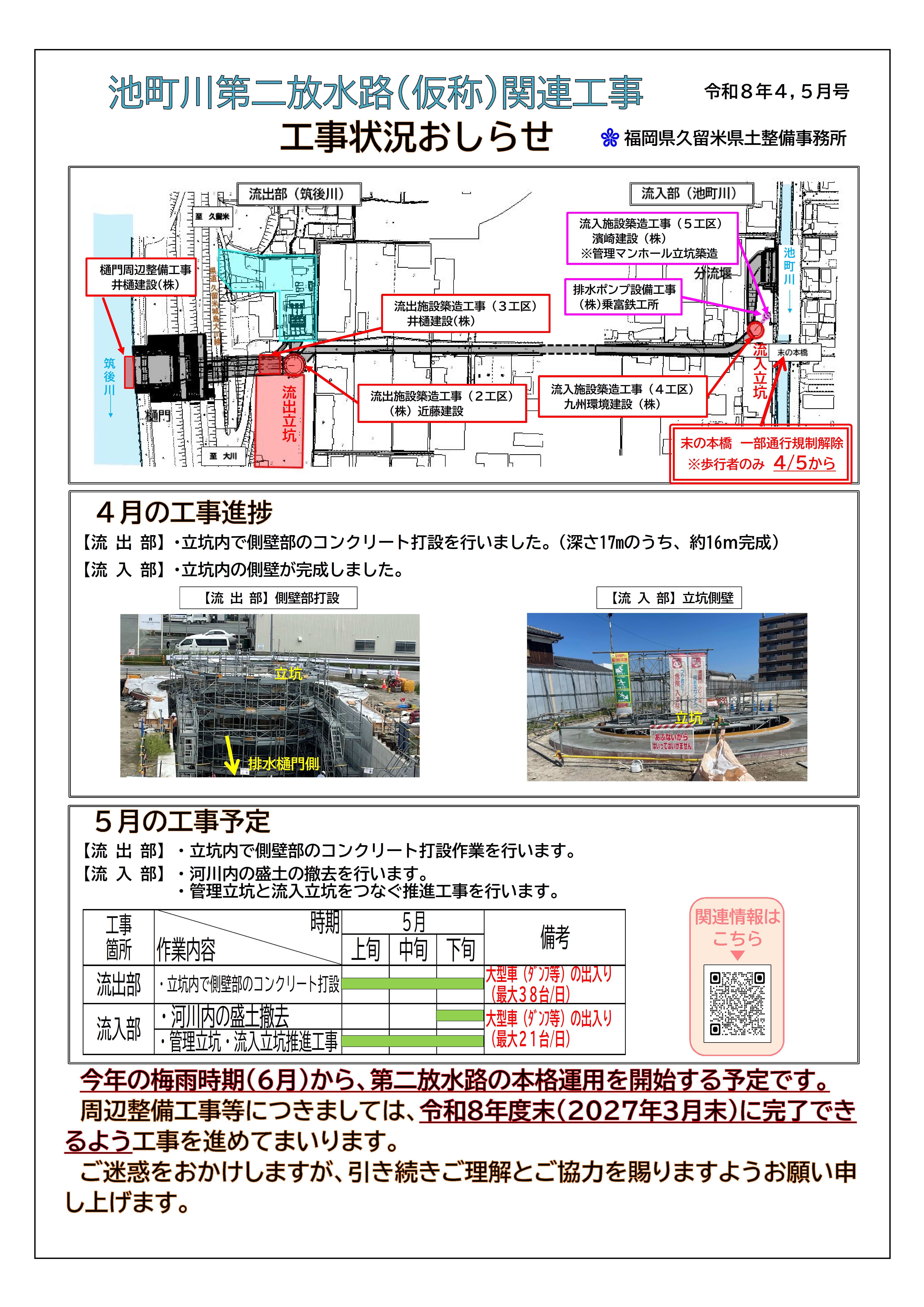

●工事状況お知らせ(最新版)

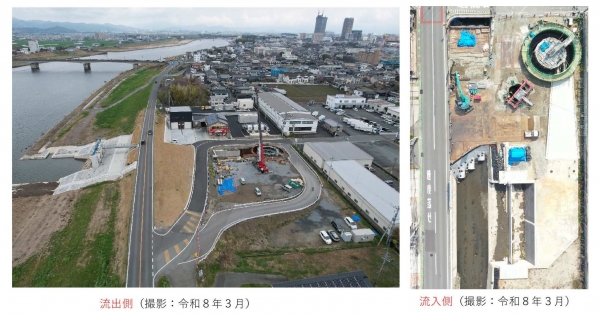

●施工状況写真

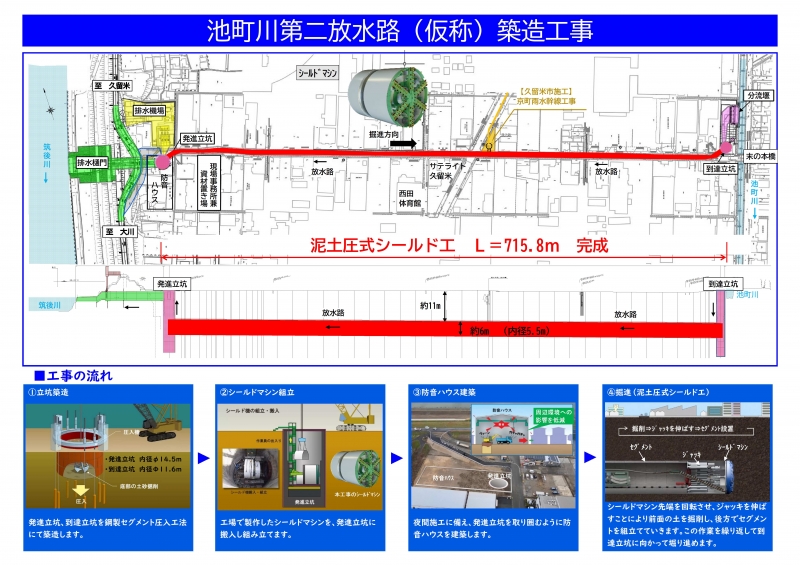

●発進立坑と到達立坑を結ぶ地下放水路のシールド工事が完了しました。
【工事概要】
〇 受 注 者:安藤ハザマ・日本国土開発・井樋特定建設工事共同企業体
〇 工 期:令和4年9月29日~令和7年3月31日
〇 工事概要:工事延長 L=729.3m
泥土圧式シールド工(外径6.0m、内径5.5m)L=715.8m
●今後も引き続き第二放水路(仮称)関連工事を進めてまいります。
