本文
池町川地下調節池(けやき通り)築造工事を行っています!
更新日:2024年10月3日更新
印刷
『池町川地下調節池(けやき通り)築造工事』の整備状況
本県では、金丸川・池町川流域の度重なる浸水被害の軽減を目的として「金丸川・池町川浸水対策重点地域緊急事業」に取り組んでおり、そのうちの主要な工事として『池町川地下調節池(けやき通り)築造工事』を行っています。
本工事の進捗状況を、「池町川地下調節池(けやき通り)築造工事お知らせ」として毎月更新していく予定です。
【工事概要】
〇発注者
福岡県 久留米県土整備事務所
〇受注者
(3工区)大豊・森本・濱崎特定建設工事共同企業体
(4工区)鴻池・新井・九州環境特定建設工事共同企業体
〇工期
(3工区)令和5年6月23日~令和7年3月31日
(4工区)令和5年6月23日~令和7年3月31日
〇工事概要
(3工区)
工事延長 L=114.4m
地下調節池築造 N=1式
仮設工(切梁式土留め) N=1式
(4工区)
工事延長 L=91.4m
地下調節池築造 N=1式
仮設工(切梁式土留め) N=1式

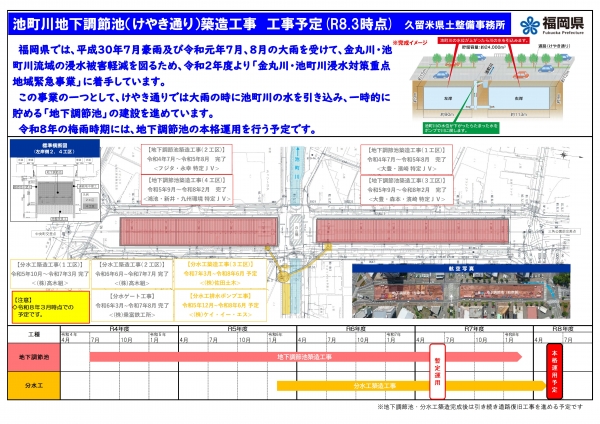

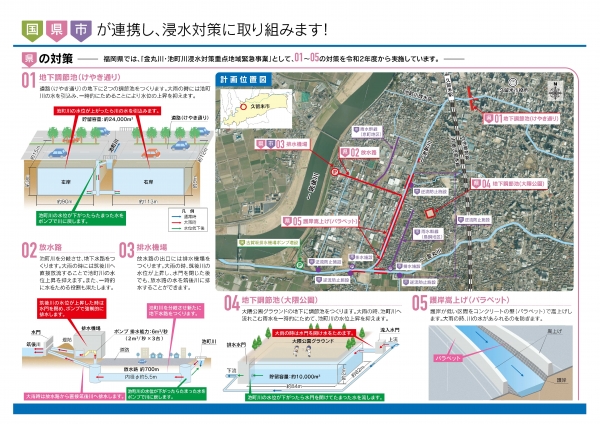

●「金丸川・池町川浸水対策重点地域緊急事業」の概要
●池町川地下調節池(けやき通り)関連工事 工事予定
●工事状況お知らせ(最新版)

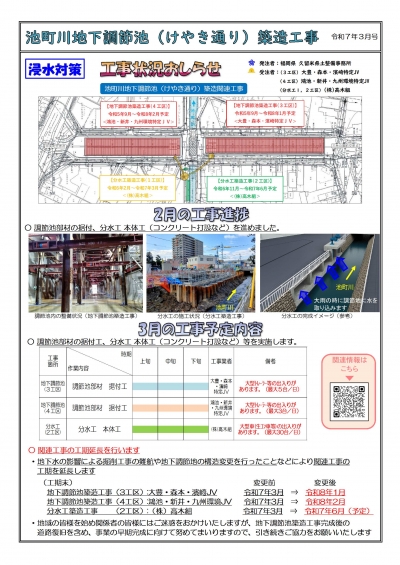

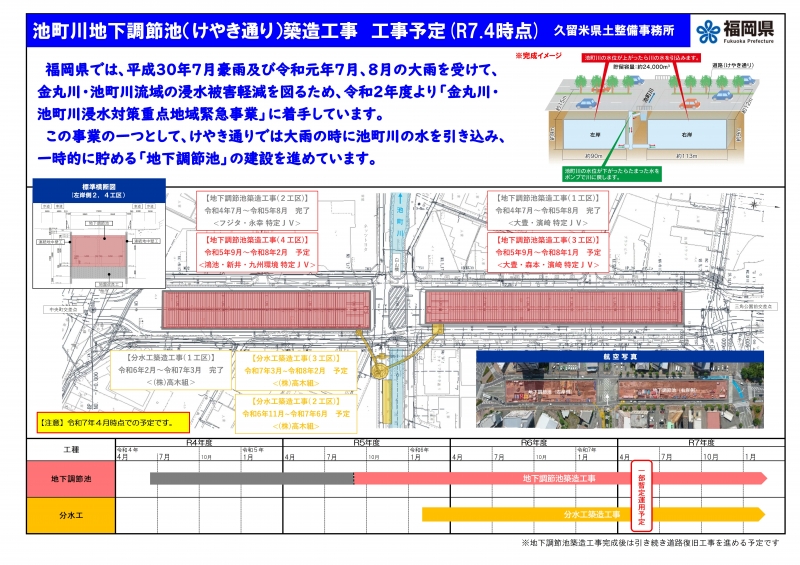

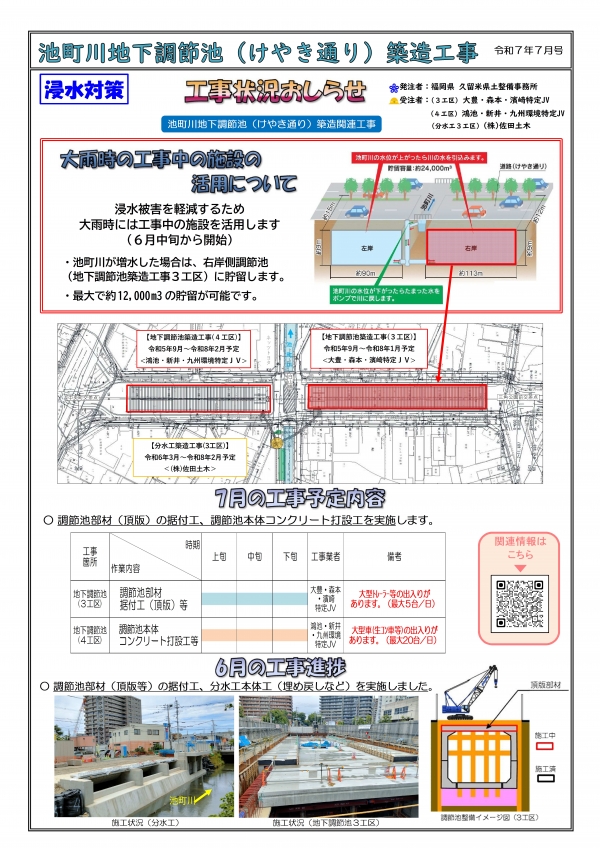

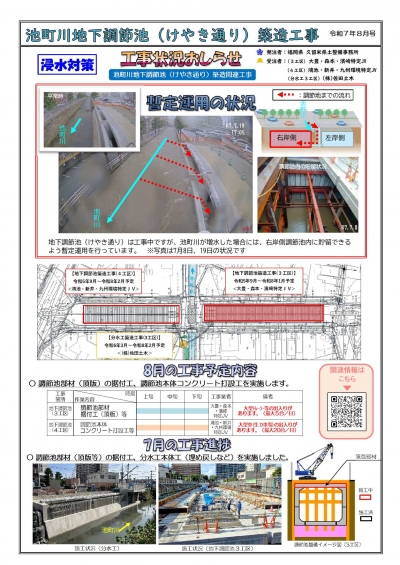

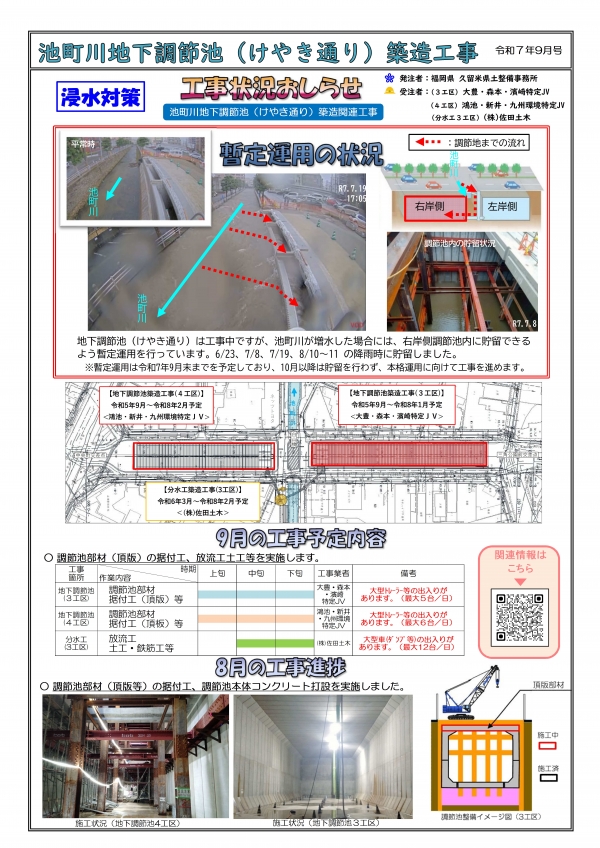

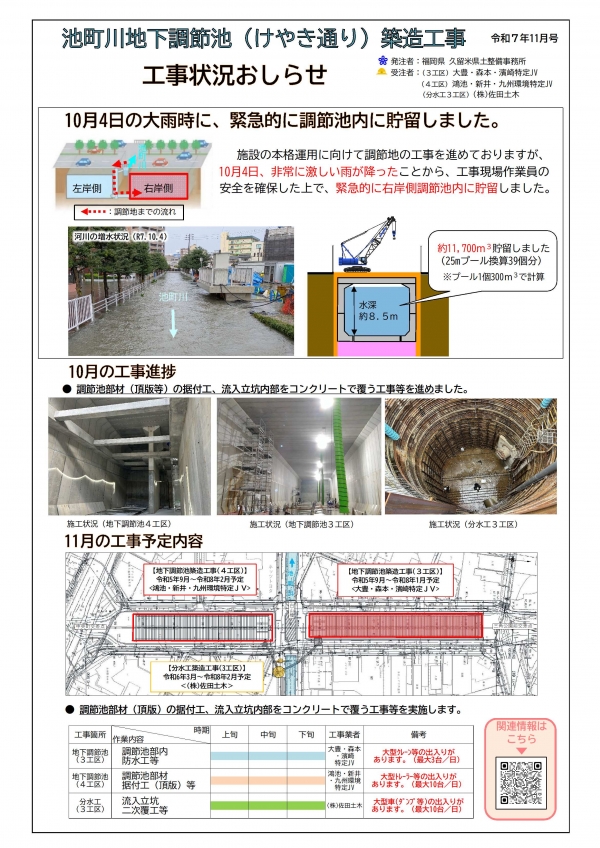

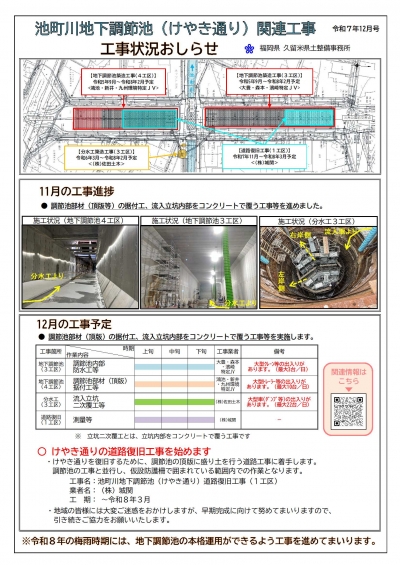

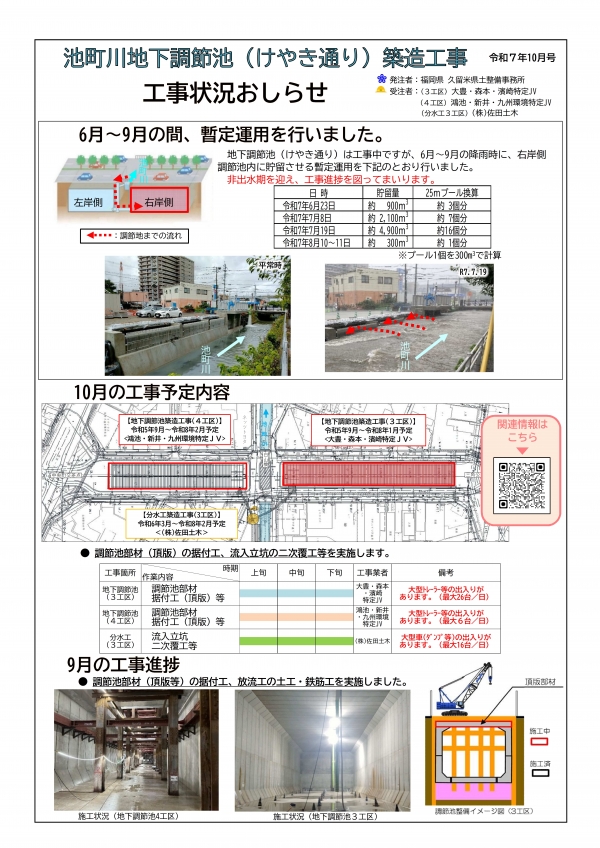

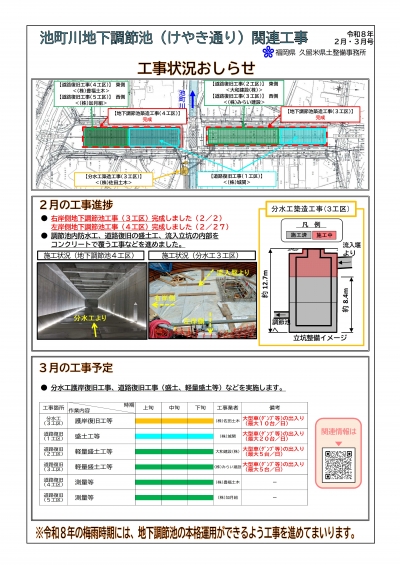

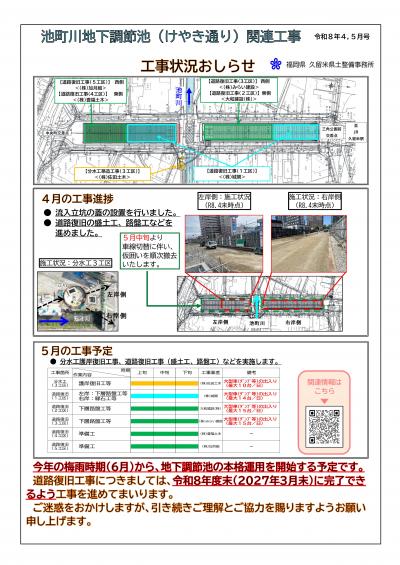

●令和6年3月状況写真
